老挝600兆瓦孟松(Monsoon)风电项目将于2025年02月投入COD阶段+启动跨境电力出口至越南
上周三,老挝孟松(Monsoon)600MW风电项目公司Monsoon Wind Power Company Limited向越南电力公司(EVN) 表示,该项目将于 2025年2月投入试运行,并向越南出口电力。

同时,投资商Monsoon Wind Power Company Limited还指出,用于该项目的老挝境内500kV变电站和电力线路预计将于2025年2月完工。
图片说明:2024年7月31日,由副总经理 Nguyen Tai Anh(中)带队的越南电力公司EVN代表团与Monsoon项目投资者举行会议。
关于越南境内段,作为投资方,EVN表示,500kV Monsoon-Thanh My电力线预计于2024年10月完工,500kV Thanh My变电站升级工程预计于2024年9月完工。
项目公司Monsoon Wind Power Company Limited是一个由来自泰国、香港、老挝、荷兰、日本和新加坡的投资商组成的合资法人公司。其中的代表包括泰国的 Impact Electrons Siam Group 和BCPG Public Company Limited、日本的三菱商事和老挝的SMP Consultation Sole Company Limited。
该项目位于老挝的塞公省(Sekong)和阿速坡省(Attapeu),投资金额9.5亿美元,拥有133台风力涡轮机和一条横跨越南-老挝边境的22公里输电线路。越南电力EVN也是该项目的电力购买者,签订了为期25年的电力购买协议。

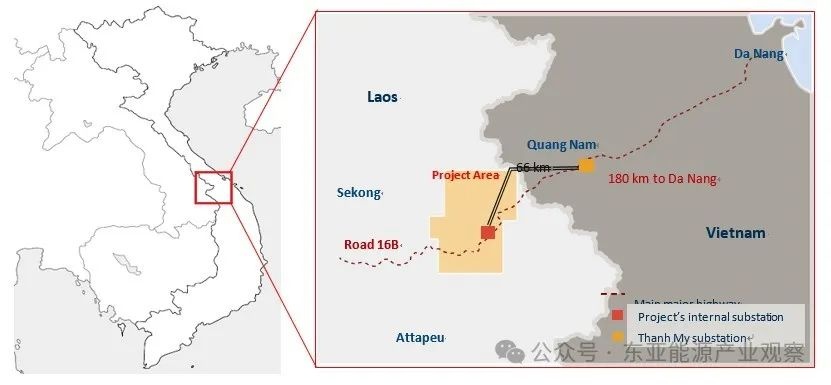

图片说明:Monsoon项目所在地(https://www.mitsubishicorp.com/jp/en/pr/archive/2021/html/0000047264.html)
三菱商事2023年4月表示,这家日本企业和Monsoon风电项目的其他股东为该风电场筹集了6.92亿美元的融资,该风电场将为越南和东南亚其他地区提供电力服务。
三菱表示,作为东南亚首个跨境可再生能源项目,孟松项目将在越南和老挝政府共同制定的计划中发挥核心作用,根据越南批准的《第八个电力发展五年计划》和2019年签署的越老合作协议,越南将在2025年前从老挝购买3000兆瓦时电力,2030年购买约5000兆瓦时电力。如果条件允许,进口量可能会增加到8000兆瓦时。
